Shorts и длинные видео одной командой: как распределить задачи и загрузку
Планируйте оба формата в общем бюджете времени, но сохраняйте отдельные маршруты и критерии готовности. Каждое новое обязательство должно иметь входные материалы, исполнителя и место в его загрузке — короткий ролик не становится бесплатной задачей из-за хронометража.

Одна команда — два производственных маршрута
Чтобы выпускать Shorts и длинные видео одной командой, нужен общий список обязательств, но разные правила готовности для каждого формата. Совместно планируют людей, съёмочные слоты и сроки проверки. Отдельно описывают сценарии, исходники, монтаж и критерии приёмки. Если поставить всем карточкам одинаковый срок и считать каждый ролик одной условной единицей, короткие задачи быстро вытеснят длинные или наоборот.
Это задача организации производства, а не выбора победителя между форматами. Один короткий ролик может требовать сложной графики, а спокойная длинная запись — сравнительно простого монтажа. Планировать нужно конкретные действия и время участников, а не только минуты готового видео.
Базовые этапы собраны в руководстве по управлению видеопроизводством. Здесь разберём именно общий ресурс: как двум потокам не мешать друг другу и что делать, когда у них один сценарист, монтажёр или проверяющий.
Сначала определите происхождение коротких роликов
У Shorts может быть собственный сценарий, отдельная запись или связь с длинным выпуском. Эти варианты требуют разных зависимостей. Если короткий ролик извлекают из интервью, его нельзя обещать к дате, когда интервью ещё не снято. Если короткое видео задумано самостоятельно, ожидание большого выпуска может быть лишним.
| Маршрут | Что готовят отдельно | От чего зависит старт монтажа |
|---|---|---|
| Самостоятельный Shorts | Один вопрос, сценарий, кадрирование и завершение | Принятые сценарий и исходники |
| Фрагмент длинной записи | Отбор, проверка контекста и адаптация | Доступная запись и согласованный фрагмент |
| Дополнение к большому выпуску | Новый пример или уточнение | Согласованные факты и собственная запись |
Не планируйте обязательное число Shorts из каждого исходника. В записи может не оказаться самостоятельных фрагментов без потери оговорок. Практический разбор отбора есть в статье о сценариях Shorts из интервью. Здесь важно другое: зависимую задачу отмечают в плане заранее, а не открывают в день обещанной публикации.
Ссылка на родительский выпуск помогает найти материалы, но не заменяет карточку короткого ролика. У него будут свои текст, версия, приёмка и дата выхода. Исправление большого монтажа не должно незаметно менять уже согласованный короткий вариант.
Какие поля нужны в едином плане
Для каждой единицы контента укажите формат, цель, владельца, исходные материалы, зависимости и следующий проверяемый результат. Срок готовности для проверки отделите от времени публикации. Это оставляет место на замечания и не превращает кнопку «экспорт» в автоматическое разрешение на выпуск.
- Идентификатор и формат: длинное видео, самостоятельный Shorts или производный фрагмент.
- Связанный выпуск и ссылка на исходник, если зависимость есть.
- Ответственные за сценарий, монтаж, оформление и финальную проверку.
- Оценка работы по этапам, а не только итоговый дедлайн.
- Согласованные сроки входных материалов и ответа проверяющего.
- Критерии готовности и версия, которую разрешено публиковать.
- Действие при блокировке: кто принимает решение и что переносится.

Можно начать с одной доски и меток формата. Если две отдельные доски удобнее исполнителям, нужен общий обзор загрузки тех же людей. Иначе в каждой доске монтажёр окажется «свободен», хотя на второй уже занят. Важно не число досок, а отсутствие двойного бронирования.
Публикационный контент-календарь показывает даты выхода. Рабочий план должен объяснять, когда и за счёт каких ресурсов эти даты станут достижимыми. Соединяйте оба представления ссылками на одни и те же карточки.
Считайте загрузку по узкому ресурсу
Выберите участника, у которого сходятся оба потока. Часто это монтажёр, но ограничением может быть эксперт или человек, принимающий результат. Из доступного времени сначала исключите встречи, поддержку старых выпусков и другие обязательства. Только оставшееся время распределяйте между новыми видео.
Не складывайте время всей команды так, будто оно взаимозаменяемо. Свободные часы дизайнера не компенсируют занятость монтажёра, если он один может закончить звук и сборку. Подробная методика есть в статье о расчёте загрузки видеокоманды; для двух форматов особенно важны единый учёт и предел начатых задач.
Отдельно учитывайте повторные проходы. Фраза «Shorts делается за час» мало помогает, если после неё ещё два часа правок и поиска разрешённых материалов. Используйте свою историю завершённых работ. Пока её нет, оценки обозначайте предварительными и сохраняйте план рядом с фактом.

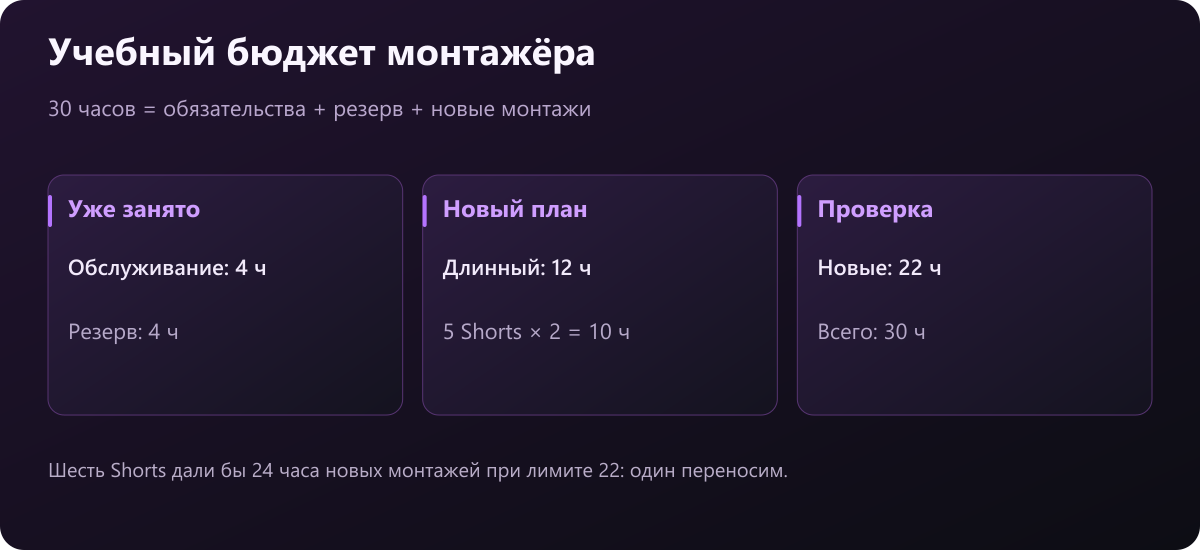

Учебный расчёт: почему шесть коротких роликов не помещаются
Рассмотрим вымышленную неделю небольшой команды. Это не норматив скорости и не результат работы клиента. У монтажёра 30 часов доступного рабочего времени на рассматриваемые задачи. На обслуживание ранее выпущенных материалов выделено 4 часа, на резерв непредвиденных исправлений — ещё 4. Для запланированных новых монтажей остаётся 22 часа.
| Работа монтажёра | Количество | Оценка на единицу | Всего |
|---|---|---|---|
| Длинный выпуск с одним проходом правок | 1 | 12 ч | 12 ч |
| Самостоятельный Shorts с правками | 6 | 2 ч | 12 ч |
| План новых монтажей | — | — | 24 ч |
| Доступно под новые монтажи | — | — | 22 ч |
| Превышение | — | — | 2 ч |
Если сократить план до пяти Shorts, получится 12 + 5 × 2 = 22 часа. Общая загрузка с обслуживанием и резервом составит 22 + 4 + 4 = 30 часов. Это лишь проверка ресурса монтажёра: сценарист, эксперт и проверяющий должны отдельно подтвердить свои окна. Арифметическое равенство не гарантирует, что зависимые материалы придут вовремя.
В этом плане один короткий ролик переносится, а не растворяется в резерве. Забрать 2 часа из резерва формально можно, но это отдельное решение с риском, а не доказательство устойчивого темпа. Назначенный запас нужен именно потому, что оценка не точна.
Если длинный выпуск оказывается сложнее на 3 часа, первоначальный вариант с пятью Shorts уже не помещается: 15 + 10 = 25 часов при лимите 22. Убрать один двухчасовой Shorts недостаточно — останется 23 часа. Нужно пересогласовать объём минимум на 3 часа: например, перенести два коротких ролика, после чего новые монтажи займут 15 + 6 = 21 час. Либо согласовать реально выполнимое упрощение или дополнительный ресурс, а не скрытую переработку.

Уже после этого раскладывайте работы по дням с учётом сдачи исходников и времени ответа. В начале недели удобно назначить контрольную точку готовности длинного выпуска. Если его сценарий не принят, освободившийся слот можно отдать готовому короткому видео, но нельзя выдавать такую замену за выполнение первоначального плана.
Хотите организовать задачи двух форматов в Плэнити: зарегистрируйтесь.
Соберите обязательства команды в одном процессе
В канбане Плэнити можно связать работу над видео с материалами, сроками и участниками. Оценки загрузки и решения о переносах согласуйте отдельно.
Начать бесплатноКак выбирать следующую задачу, когда оба формата срочные
Заранее согласуйте несколько признаков приоритета: жёсткое внешнее обязательство, готовность входов, важность для аудитории и цена переноса. Сам по себе короткий хронометраж не означает высокий приоритет. Сортировка «сначала всё быстрое» способна бесконечно отодвигать длинные проекты.
Защитите подтверждённый блок глубокой работы над длинным видео. Не прерывайте его каждым новым Shorts, если нет согласованной причины. При этом не держите исполнителя без работы из-за заблокированного материала: у команды должен быть небольшой список действительно готовых запасных задач.
Правило замены вместо бесконечного добавления
Когда появляется срочный выпуск, руководитель называет, какую уже принятую задачу он заменяет, кто уведомляет участников и какие даты изменятся. Формулировка «сделаем ещё один короткий» не создаёт свободного времени. Переносите связанные проверки и оформление, а не только строку монтажа.
Ограничение начатой работы выбирайте под команду. Например, один активный монтаж и одна задача на проверке у исполнителя могут быть стартовым правилом, но не универсальной нормой. Смысл ограничения — закончить и принять работу, а не накопить много почти готовых файлов.
Разная приёмка, общая ответственность
У длинного видео проверяют логику всей истории, качество звука, полноту демонстраций и соответствие обещанию. У Shorts дополнительно важно, чтобы фрагмент был понятен отдельно, кадрирование сохраняло смысл, а текст не мешал ключевому действию. При производном ролике проверяйте, не исчезли ли оговорки из исходной записи.
Не путайте редакционный целевой хронометраж с техническим пределом платформы. По актуальной справке YouTube Shorts могут быть до трёх минут; для стандартных каналов к ним относятся квадратные и вертикальные видео соответствующей длительности, загруженные начиная с 15 октября 2024 года. Это не рекомендация делать каждый короткий выпуск трёхминутным. Перед загрузкой проверяйте действующие правила, ограничения музыки и фактический тип ролика.
Проверяющий принимает конкретную версию. После смысловых правок она снова проходит нужную проверку, даже если название файла осталось прежним. Планирование считается завершённым не тогда, когда все получили задания, а когда участники понимают, что разрешено публиковать.
Шаблон недельного плана двух форматов
План двух форматов
Период: [даты] Цели длинных видео: [задача аудитории] Цели коротких видео: [самостоятельные / производные / дополнительные] Общий ресурс по каждому участнику: Доступное время [ ] − другие обязательства [ ] − резерв [ ] = плановый лимит [ ] Карточка выпуска: ID / формат / связанный выпуск: Обещание зрителю: Сценарий и срок его приёмки: Исходники и срок готовности: Ответственный / оценка по этапам: Зависимости и блокировки: Версия на проверке / принимающий / окно ответа: Срок готовности / дата публикации: Критерии приёмки: Если добавляется срочная задача: Что заменяем / кто решил / какие зависимые сроки меняем: Итог периода: Принято / перенесено / причина / план и факт времени: Что изменить в следующем цикле:
Канбан Плэнити помогает организовать задачи, материалы, сроки и участников работы над видео. Разделение форматов, оценки и правила замены остаются управленческим решением команды; доска сама не рассчитывает реалистичный темп и не гарантирует соблюдения сроков. Не нужен новый инструмент ради самой схемы: сначала проверьте её на небольшом рабочем горизонте.
Как понять, что система работает
На коротком разборе сравнивайте обещанный и фактический выпуск, причины переносов, время ожидания проверки и повторную работу. Если Shorts выходят по плану, а длинные видео постоянно висят в монтаже, общий счётчик «выпущено роликов» скрывает проблему. Смотрите результаты каждого потока отдельно и общую загрузку ограничивающего ресурса.
Показатели аудитории тоже анализируйте по форматам и задачам, не подменяя производство гонкой просмотров. Хороший рабочий процесс не гарантирует популярности, но позволяет проверить гипотезу без постоянных аварий. Увеличивайте темп после нескольких устойчивых циклов, а не после одного удачного дня.
Частые вопросы
Какую пропорцию Shorts и длинных видео выбрать?
Универсального соотношения нет. Отталкивайтесь от задач аудитории и подтверждённой загрузки. Тестируйте план, который команда способна закончить, и корректируйте по результатам.
Обязательно ли делать Shorts из каждого длинного выпуска?
Нет. Производный ролик нужен, если в записи есть самостоятельная мысль и подходящий материал. Иногда отдельная короткая запись понятнее и дешевле адаптации.
Можно ли всё вести на одной доске?
Да, если видны формат, зависимости и ответственные. При раздельных досках обязательно сохраняйте общий обзор занятости людей.
Кого назначить главным за два потока?
Того, кто вправе менять приоритеты и согласовывать переносы. Без такой ответственности конфликт просто переедет в личную очередь монтажёра.
Источники и границы
Техническая классификация коротких видео сверена со справкой YouTube о трёхминутных Shorts; возможности задач — со страницей канбана Плэнити 28 октября 2026 года. Недельный бюджет и правила распределения — учебная управленческая модель, не норматив трудозатрат и не измеренный клиентский кейс.
Хотите управлять работой видеокоманды в Плэнити: зарегистрируйтесь.
Начните с исполнимого плана
Зафиксируйте готовые входы, ответственных и окна проверки для обоих форматов. Увеличивайте темп после устойчивого цикла, а не за счёт незаметных переработок.
Начать бесплатно
